Выгода Дании от конкурента «Северного потока — 2» упадет почти на треть
Из-за задержки строительства «Балтийского газопровода» в сухопутной части Дании затраты местного оператора увеличатся примерно на 80 млн евро. В Копенгагене рассчитывали выручить на проекте 270 млн евро.
«Задержка проекта увеличит общие затраты примерно на 80 млн евро. Эта цифра является приблизительной и базируется на текущих данных. Однако уточнения требуют еще несколько вопросов, связанных с контрактами, графиками», — говорится в сообщении датского Energinet, который является одним из двух участников «Балтийского газопровода». Оператор ГТС страны отметил, что строительство в западной части острова Фюн и в юго-восточной части полуострова Ютландия остановлено.
«Мы ожидаем, что сможем возобновить работы следующей весной», — заметил директор по международным отношениям Energinet Торбен Брабо. Большей части тысячного коллектива рабочих придется остаться на более длительный срок, чтобы завершить проект.
«Балтийский газопровод» было решено осуществить в 2018 году, потому что он принесет Дании выгоду в 270 млн евро. Кроме того, Польша и страны Центральной и Восточной Европы получат лучший доступ к рынку европейского газа и снизят зависимость от российского газа», — говорится в сообщении датского оператора.
Как сообщалось ранее, строительство «Балтийского газопровода» в Дании может возобновиться только через 7−8 месяцев. Столько времени уйдет на подготовку нового экологического разрешения, сообщал датский регулятор. Газопровод из Норвегии в Польшу, который станет заменой поставкам российского газа, планируют запустить в конце 2022 года, когда заканчивается контракт с «Газпромом».
31 мая Датский апелляционный совет по вопросам окружающей среды и продовольствия отозвал разрешение Датского агентства по защите окружающей среды на строительство сухопутного участка «Балтийского газопровода» в Дании. В совете посчитали, что указанные в документе меры по защите сонь, лесных мышовок и летучих мышей, которые защищены директивой ЕС, недостаточны для того, чтобы восстановить районы размножения и питания животных. В результате оператор датского участка Energinet останавливает все работы на суше.
«Energinet и агентству придется заново делать оценку влияния на окружающую среду. Частью процесса станут восьминедельные общественные слушания, а весь процесс по получению нового разрешения может занять, по грубым подсчетам, 7−8 месяцев», — сообщил на запрос EADaily глава подразделения «Ландшафт и лес» Датского агентства по защите окружающей среды Нильс Бьоркбом. Он уточнил, что проверка коснется всех видов деятельности по строительству газопровода в сухопутной части Дании.

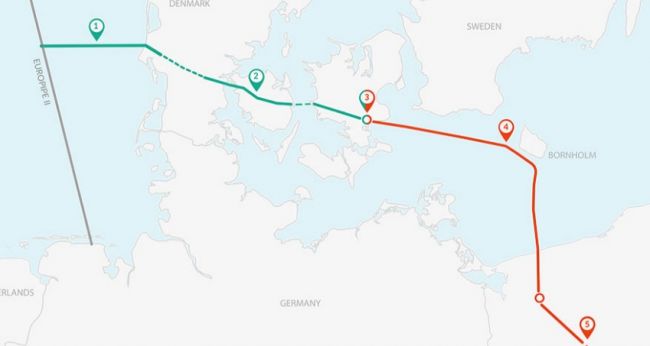

«Балтийский газопровод» пройдет из Северного моря, от газопровода Europipe II, через Данию и Балтийское море в Польшу. Сухопутный участок в Дании занимает 210 километров.
Президент Польши Анджей Дуда заявил, что попросил премьер-министров Дании и Норвегии о политической поддержке строительства «Балтийского газопровода» после отмены разрешения. «Для меня важный вопрос — проблема нашего газопровода Baltic Pipe, который мы строим. Я разговаривал на эту тему с премьером Норвегии и премьером Дании, — сказал Анджей Дуда журналистам в Брюсселе после окончания саммита НАТО. — Я просил о политической поддержке в этом деле. Я говорил, что нам очень важна эта инвестиция».
Пока запуск «Балтийского газопровода» мощностью 10 млрд кубометров назначен на конец 2022 года. Благодаря ему и поставкам СПГ Польша хочет отказаться от закупок российского газа. Польская госкомпания PGNiG уже официально объявила, что не будет продлевать с «Газпромом» долгосрочный контракт, который завершается в сроки, когда «Балтийский газопровод» должны достроить и запустить, — в конце 2022 года.
