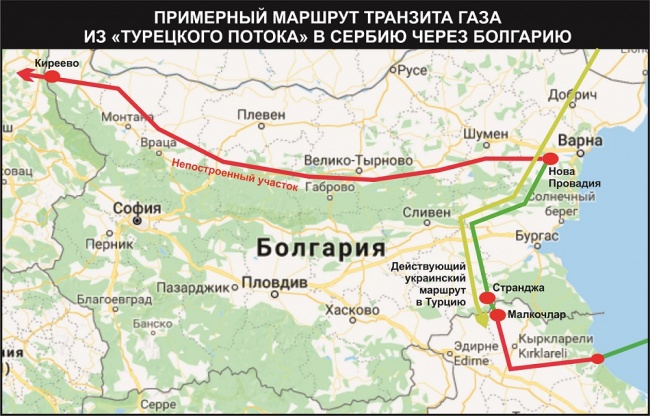

В Болгарии снова затягивают с продолжением «Турецкого потока»

Начало поставок газа из «Турецкого потока» в Европу снова откладывается. Строительство продолжения черноморского газопровода по территории Болгарии до границы с Сербией затягивается, однако госкомпания «Булгартрансгаз» не может повлиять на подрядчика — саудовский консорциум «Аркад». Об этом говорится в официальном сообщении оператора газотранспортной системы страны о ситуации с расширением инфраструктуры ГТС до болгаро-сербской границы.

В «Булгартрансгазе» рассказали, что контракт с саудовским консорциумом «Аркад» подписали 18 сентября прошлого года. Подрядчик обязался за 250 дней построить первый участок протяженностью 308 километров, что уже позволит начать поставки российского газа по «Турецкому потоку» в Сербию и в другие европейские страны. Дату запуска первого участка к 1 июня 2020 года называл послу России в Болгарии Анатолию Макарову и премьер-министр страны Бойко Борисов. Однако за пять месяцев подрядчик подготовил к укладке в траншеи лишь треть газопровода — 103 километра. И как за оставшиеся три месяца построят еще более 200 километров газопровода и уложат всю магистраль, непонятно.

«В настоящее время работы ведутся на территории 15 общин пяти областей Болгарии — Велико-Тырново, Плевен, Ловеч, Враца и Монтана. Всего на строительные объекты доставили 19 947 труб или 239,36 км. Очищенная территория под газопровод составляет 162,6 км. Вдоль трассы разнесены 139 км труб, из которых 103 км сварено», — сообщает оператор газотранспортной системы Болгарии.

В «Булгартрансгазе» отметили, что в соответствии с болгарским законодательством ответственность за выполнение работ лежит исключительно на подрядчике и госкомпания не может влиять на консорциум «Аркад», в том числе нанимать на работу дополнительные субподрядные организации.

По сути, нынешняя ситуация — это уже третья серьезная задержка со строительством продолжения «Турецкого потока» в Болгарии, который должны были сдать еще к 1 января 2020 года. В начале прошлого года из-за жалоб затянулся конкурс на выбор подрядчика, из-за чего он завершился в апреле, а не феврале.

Однако главная задержка произошла следом. Генеральным подрядчиком строительства газопровода до болгаро-сербской границы был признан малоизвестный саудовский консорциум «Аркад» (Arkad и ее совместная с ABB компания Arkad ABB). Он предложил построить продолжение «Турецкого потока» за самую низкую цену в 1,1 млрд евро за 615 дней. Но вовремя не предоставил документы, и «Булгартрансгаз» заменил саудовцев на консорциум «Газовое развитие и расширение в Болгарии», состоящий из авторитетных итальянских и немецких компаний и люксембургской фирмы, аффилированной с российской Трубной металлургической компанией. Его источники РБК изначально прочили в победители.

«Аркад», однако, оспорил решение оператора болгарской ГТС в Комиссии по защите конкуренции, а «Газовое развитие и расширение в Болгарии» ответил подачей апелляции в Верховный административный суд. Тот должен был начать рассмотрение дела в октябре, но в сентябре итальяно-немецко-люксембургский консорциум неожиданно отозвал апелляцию и победителем тендера на строительство продолжения «Турецкого потока» в Болгарии признали саудовский «Аркад». Таким образом, уже тогда строительство газопровода затянулось почти на полгода.

«Турецкий поток» состоит из двух ниток мощностью 15,75 млрд кубометров в год каждая. И одна из них предназначена для подачи газа в Европу через Болгарию. Для этого необходимо строительство газопровода протяженностью 474 километра. Планировалось, что в 2020 году по нему подадут в Сербию 4 млрд кубометров, а с 2021 года, когда построят компрессорные станции, поставки вырастут до 12 млрд кубометров в год. В саму Болгарию, а также Грецию и Македонию поставки российского газа из «Турецкого потока» уже начались.

В своем сообщении «Булгатрансгаз» отметил, что работы по возведению компрессорных станций идут по графику.

О задержке продолжения «Турецкого потока» в Болгарии прошлой осенью заявил и президент России Владимир Путин. «Но и здесь, видимо, под давлением со стороны они выстраивают такую работу неспешную, — сказал президент. — Если болгары не хотят… не болгары, а болгарское руководство, мы найдем другие пути реализации наших возможностей по югу Европы», — сказал президент.

После этого премьер-министр Болгарии Бойко Борисов объяснил, что задержка произошла из-за процедур конкурса по выбору подрядчика и сейчас работы ведутся в ускоренном темпе — 5 километров день. Глава «Булгартрансгаза» уточнил, что частично газопровод будет готов к маю, а полностью — до конца 2020 года.

eadaily.com



Прогноз биржевых цен на 27 февраля 2020

Распечатать  /  отправить по e-mail  /  добавить в избранное

Ваш комментарий

Войдите на сайт, чтобы писать комментарии.

Подробнее на IDK-Эксперт:
http://exp.idk.ru/news/world/za-pyat-mesyacev-iran-zakupil-bolee-1-mln-tonn-risa/430444/
Российская нефть вновь начала поступать в Белоруссию (Видео)
Возобновление поставок нефти из России в Белоруссию по нефтепроводу «Дружба» произошло в субботу. Об этом сообщает госагентство Белта.
В Словакии раскритиковали идею Зеленского по транзиту российского газа (Видео)
Против антироссийских санкций выступили и в Братиславе. Премьер-министр Словакии Роберт Фицо назвал ограничения ЕС в отношении атомной энергетики неприемлемыми и пригрозил их заблокировать.
