«Газпром» поможет саудовцам достроить «Турецкий поток» в Болгарии

Российский холдинг поможет саудовскому консорциуму «Аркад» достроить главный участок продолжения «Турецкого потока» в Болгарии, чтобы уложиться в сроки — до 1 июня. Сербская компания, конечным собственником которой является «Газпром», построит 100 километров газопровода до границы с Сербией. Об этом сообщает авторитетное издание «Политика». Оператор газотранспортной системы Болгарии тем временем сообщил, что за пять месяцев саудовский консорциум выполнил лишь треть работ на главном участке, тогда как его окончание запланировано уже через три месяца.

Компания IDC (Infrastructure Development and Construction Ltd) станет субподрядчиком на болгарском участке «Турецкого потока», пишет сербская газета «Политика» со ссылкой на неофициальные источники. IDC зарегистрирована в Белграде. Однако, по информации базы данных Sbis.ru, через цепочку ООО и АО ее конечным собственником является «Газпром». Ранее Infrastructure Development and Construction Ltd была генподрядчиком сербского участка «Турецкого потока» протяженностью 403 километра и все работы были выполнены в срок. По газопроводу готовы были 1 января пустить газ, однако это было невозможно из-за неготовности болгарского участка.

«Политика» сообщает, что IDC в качестве одного из субподрядчиков построит более 100 километров газопровода в Болгарии от границы с Сербией. Источник газеты рассказал, что в работах примут участие строившие сербский участок специалисты, которые выполнят работ «под ключ»: от подготовки траншей до укладки уже готового газопровода.

Собеседник издания уточнил, что контракт на субподряд с саудовским консорциумом «Аркад» уже подписан и работы начнутся в марте. Всего на пяти участках в Болгарии работают пять субподрядчиков. К работам привлекут сербских специалистов, но проблема состоит в том, что в Сербии, например, не хватает собственных сварщиков для проекта, добавил источник «Политики».

Сербская газета замечает, что слова собеседника подтверждает заявление главы»Сербиягаза» Душана Баятовича о том, что компании, которые строили сербский участок «Турецкого потока», могут помочь соседям в Болгарии завершить свою работу как можно скорее, потому что без болгарской части трубопровода нет газа для Сербии.

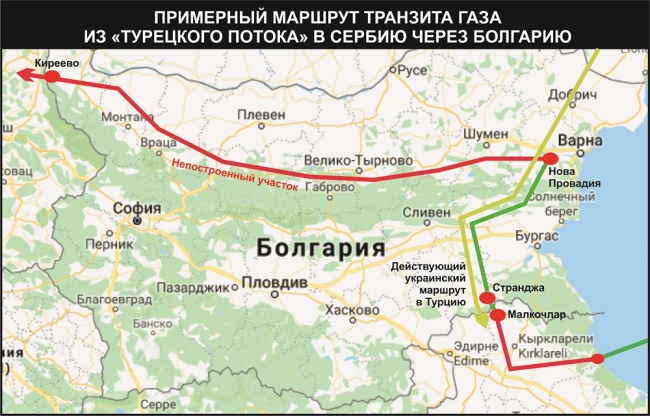

В Болгарии после череды разбирательств и с задержкой на полгода генподряд на строительство продолжения «Турецкого потока» выиграл малоизвестный саудовский консорциум «Аркад». В сентябре он подписал контракт с «Булгартрансгазом» и обязался за 250 дней, к 1 июня, построить 308 километров газопровода из 474-х, чтобы начались первые поставки российского газа через Сербию в Европу.

На этой неделе, однако, оператор ГТС Болгарии опубликовал свежие данные по ситуации со строительством и, судя по ним, «Аркад» выполнил лишь треть работ — к укладке готовы 103 км газопровода. «В настоящее время работы ведутся на территории 15 муниципалитетов пяти областей Болгарии — Велико Тырново, Плевен, Ловеч, Враца и Монтана. Всего на строительные объекты доставили 19 947 труб или 239,36 км. Очищенная территория под газопровод составляет 162,6 км. Вдоль трассы разнесены 139 км труб, из которых 103 км сварено», — сообщил «Булгартрансгаз».

Оператор болгарской ГТС отметил при этом, что в соответствии с болгарским законодательством ответственность за выполнение работ лежит исключительно на подрядчике и госкомпания не может влиять на консорциум «Аркад», в том числе нанимать на работу дополнительные субподрядные организации.

По сути, нынешняя ситуация — это уже третья серьезная задержка со строительством продолжения «Турецкого потока» в Болгарии, который должны были сдать еще к 1 января 2020 года. В начале прошлого года из-за жалоб затянулся конкурс на выбор подрядчика, из-за чего он завершился в апреле, а не феврале.

Однако главная задержка произошла следом. Генеральным подрядчиком строительства газопровода до болгаро-сербской границы был признан малоизвестный саудовский консорциум «Аркад» (Arkad и ее совместная с ABB компания Arkad ABB). Он предложил построить продолжение «Турецкого потока» за самую низкую цену в 1,1 млрд евро за 615 дней. Но вовремя не предоставил документы, и «Булгартрансгаз» заменил саудовцев на консорциум «Газовое развитие и расширение в Болгарии», состоящий из авторитетных итальянских и немецких компаний и люксембургской фирмы, аффилированной с российской Трубной металлургической компанией. Его источники РБК изначально прочили в победители.

«Аркад», однако, оспорил решение оператора болгарской ГТС в Комиссии по защите конкуренции, а «Газовое развитие и расширение в Болгарии» ответил подачей апелляции в Верховный административный суд. Тот должен был начать рассмотрение дела в октябре, но в сентябре итальяно-немецко-люксембургский консорциум неожиданно отозвал апелляцию и победителем тендера на строительство продолжения «Турецкого потока» в Болгарии признали саудовский «Аркад». Таким образом, уже тогда строительство газопровода затянулось почти на полгода.

«Турецкий поток» состоит из двух ниток мощностью 15,75 млрд кубометров в год каждая. И одна из них предназначена для подачи газа в Европу через Болгарию. Для этого необходимо строительство газопровода протяженностью 474 километра. Планировалось, что в 2020 году по нему подадут в Сербию 4 млрд кубометров, а с 2021 года, когда построят компрессорные станции, поставки вырастут до 12 млрд кубометров в год. В саму Болгарию, а также Грецию и Македонию поставки российского газа из «Турецкого потока» уже начались.

О задержке продолжения «Турецкого потока» в Болгарии прошлой осенью заявил и президент России Владимир Путин. «Но и здесь, видимо, под давлением со стороны они выстраивают такую работу неспешную, — сказал президент. — Если болгары не хотят… не болгары, а болгарское руководство, мы найдем другие пути реализации наших возможностей по югу Европы», — сказал президент.

После этого премьер-министр Болгарии Бойко Борисов объяснил, что задержка произошла из-за процедур конкурса по выбору подрядчика и сейчас работы ведутся в ускоренном темпе — 5 километров день. Глава «Булгартрансгаза» уточнил, что частично газопровод будет готов к маю, а полностью — до конца 2020 года.

eadaily.com



Прогноз биржевых цен на 28 февраля 2020

Распечатать  /  отправить по e-mail  /  добавить в избранное

Ваш комментарий

Войдите на сайт, чтобы писать комментарии.

Подробнее на IDK-Эксперт:
http://exp.idk.ru/news/world/za-pyat-mesyacev-iran-zakupil-bolee-1-mln-tonn-risa/430444/
Российская нефть вновь начала поступать в Белоруссию (Видео)
Возобновление поставок нефти из России в Белоруссию по нефтепроводу «Дружба» произошло в субботу. Об этом сообщает госагентство Белта.
В Словакии раскритиковали идею Зеленского по транзиту российского газа (Видео)
Против антироссийских санкций выступили и в Братиславе. Премьер-министр Словакии Роберт Фицо назвал ограничения ЕС в отношении атомной энергетики неприемлемыми и пригрозил их заблокировать.
